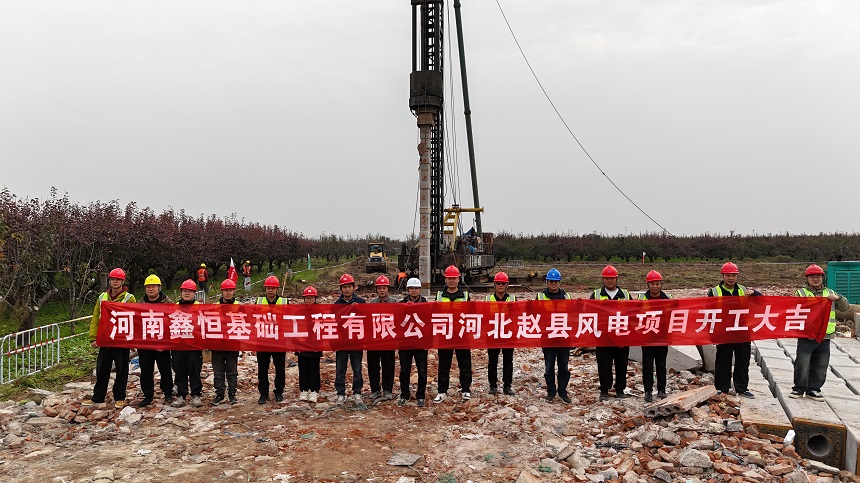

筑牢綠色能源根基,助力藍天綠水青山金秋十月,承載著收獲與希望。2025年10月22日,趙縣國輝150MW風力發電示范項目樁基工程正式破土動工,標志著我鑫恒基礎公司在新能源領域的戰略布局再落一子,也為河北綠色能源發展注入了新的動力。 項目位于河北省石家莊市趙縣范莊鎮、謝莊鎮,共設計24個機位,包括I型12個、II型11個及C01試樁1個,設計樁長17至25米,工程量25000余米,采用機械連接預應力混凝土異型樁(T-PHS-C500(260)型),混凝土強度等級不低于C80,這一高標準選材從起點上確保了風電基礎所必需的高強度與抗疲勞性能,為風電機組筑起可靠的堅實根基。 項目的推進,并非一帆風順。前期,團隊面臨著籌備周期緊、征地協調難、鄉村道路狹窄、梨樹種植區設備進場受限等諸多現實挑戰,但在公司的大力支持與項目全體成員的不懈努力下,按照甲方規定的時間節點,如期于2025年10月22開工。

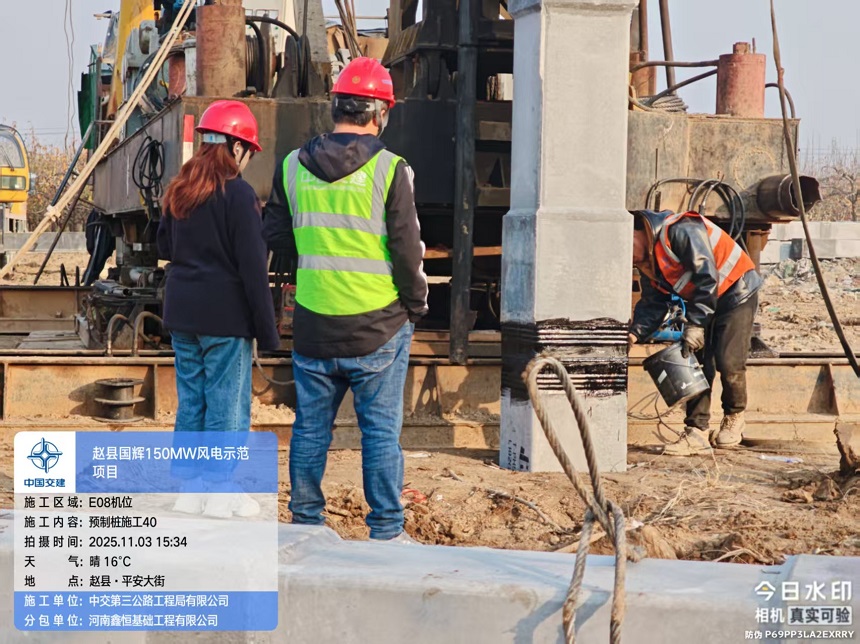

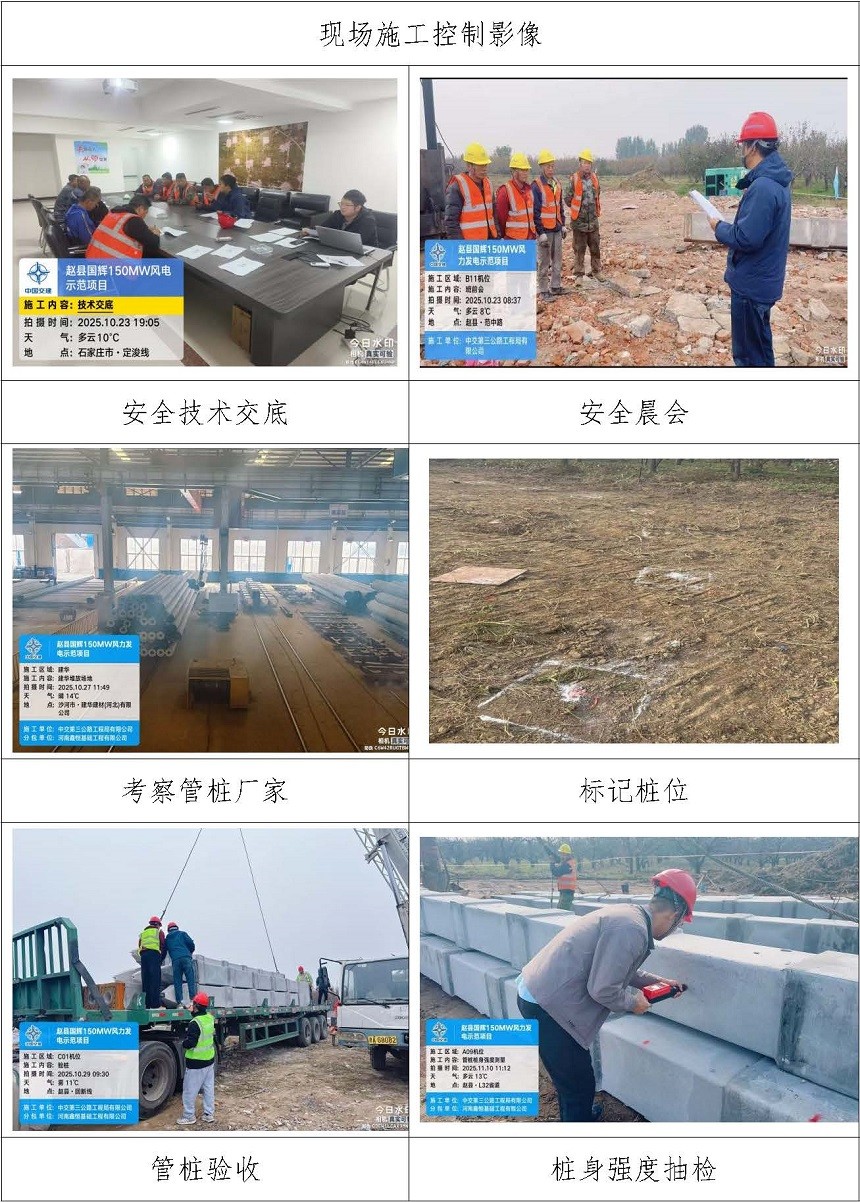

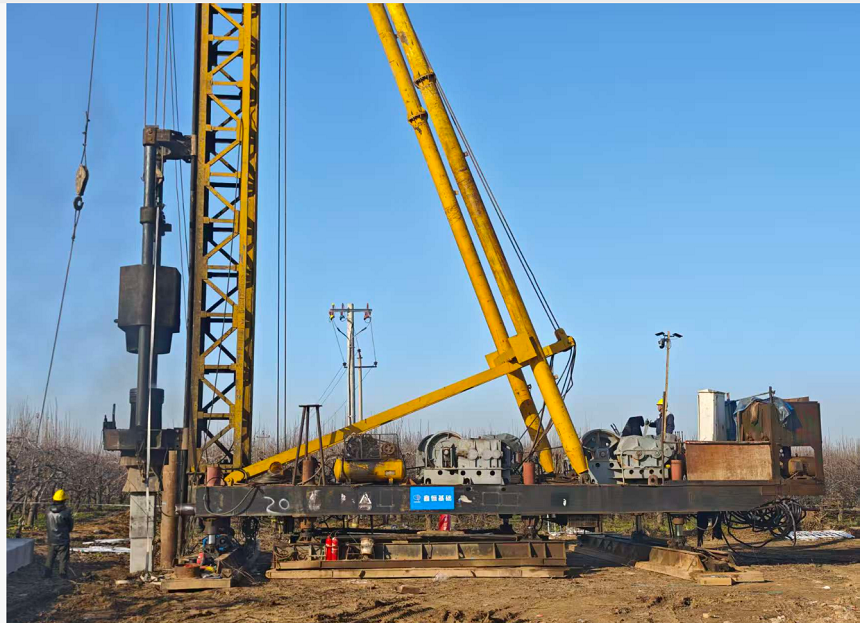

開工儀式 項目部進駐施工現場,管理人員認真踏勘現場及運輸路線,制定施工計劃,同步推動業主完成伐樹、道路拓寬及場地平整工作。建立“每日現場跟蹤機制”,實時反饋進度與問題,通過與業主反復協調,確保施工條件逐步落實,為后續工程推進奠定堅實基礎。

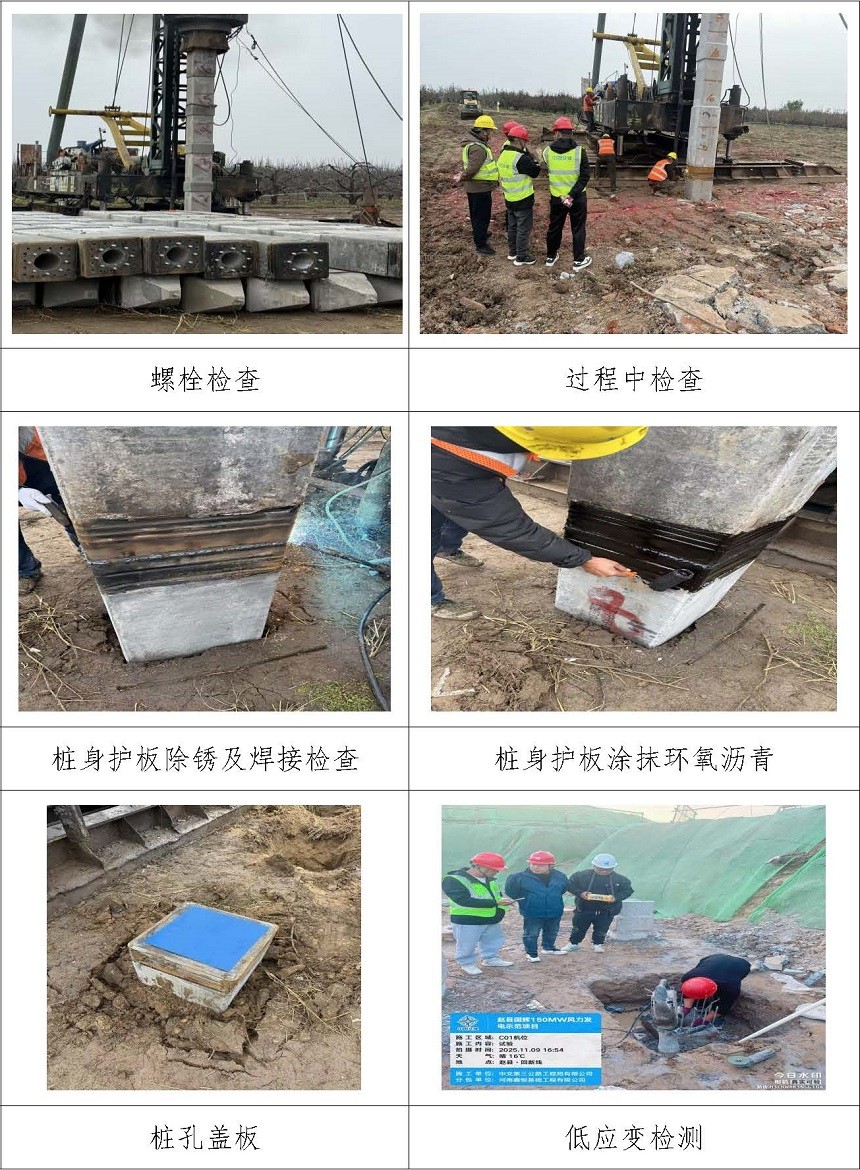

開工是筑基的起點,對質量、安全的追求貫穿于每一個細節。從管樁廠家的實地考察、進場材料的嚴格驗收,到樁身強度的抽樣檢測、螺栓連接的精細檢查;再從護板的除銹焊接,到環氧瀝青的防腐涂抹,最后通過低應變檢測確保成樁質量,每一道工序都嚴格執行標準,體現了項目團隊精益求精的專業精神。
項目的順利推進,每一步都凝聚著團隊的智慧與汗水。未來,項目部將繼續以“安全第一、質量為本”,全力推進工程建設,為趙縣綠色能源發展注入我們鑫恒人的一份力量,也為公司在綠色能源領域譜寫更多的篇章!
